Τα βασικότερα ευρήματα της ανάλυσης συνοψίζονται ως εξής:

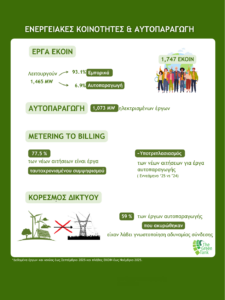

Ενεργειακές κοινότητες
- Μικρή μεταβολή στο πλήθος των ενεργειακών κοινοτήτων: Στις 1,747 ανέρχονται πλέον οι ενεργειακές κοινότητες όλων των νομικών μορφών στην Ελλάδα. Μείωση κατά 6 στο πλήθος των δύο νεότερων νομικών μορφών που θεσπίστηκαν με τον ν. 5037/2023 (-7 στις ΚΑΕ και + 1 στις ΕΚΠ) συγκριτικά με την κατάσταση τον Απρίλιο 2025.
- «Πάγωμα» στις αιτήσεις νέων έργων: Μόλις 18 νέες αιτήσεις έργων ενεργειακών κοινοτήτων από τον Μάρτιο 2025 και 76 από τον Ιανουάριο 2024, οι 62 εκ των οποίων για έργα αυτοπαραγωγής.
- Μικρή πρόοδος στην ηλέκτριση έργων: Στα 1,465 MW έφτασε η ισχύς των έργων ενεργειακών κοινοτήτων που είναι σε λειτουργία (30% των συνολικών αιτήσεων), από 1,397.5 MW τον Μάρτιο 2025. Περισσότερη από τη μισή νέα ισχύ που συνδέθηκε αφορά έργα αυτοπαραγωγής, με την ηλεκτρισμένη ισχύ τους να ανέρχεται σε 101.4 MW.
- Η ισχύς των ακυρωμένων έργων αυξήθηκε πολύ περισσότερο: Έφτασε τα 2,482.6 MW (50.8% των συνολικών αιτήσεων), μια αύξηση κατά 352 ΜW σε σχέση με την κατάσταση τον Μάρτιο 2025.

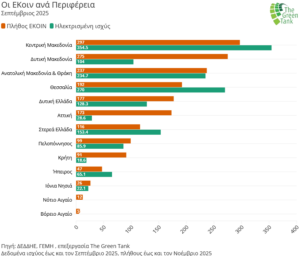

- Πρωταθλήτρια η Κεντρική Μακεδονία: Έχει τις περισσότερες ενεργειακές κοινότητες (297) και τη μεγαλύτερη ισχύ ηλεκτρισμένων (354.5 MW) αλλά και ακυρωμένων έργων (682.6 MW).
- Tα 2 αρνητικά ρεκόρ της Δυτικής Μακεδονίας: Για κάθε 1 MW που ηλεκτρίζεται περίπου 3.6 ΜW ακυρώνονται, ενώ το 88.7% της ακυρωμένης ισχύος αφορά έργα που προηγουμένως είχαν λάβει γνωστοποίηση αδυναμίας σύνδεσης από τον ΔΕΔΔΗΕ.

Αυτοπαραγωγή

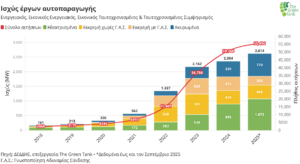

- Έσπασε το «φράγμα» του 1 GW: Στα 1,072.6 MW η συνολική ισχύς έργων αυτοπαραγωγής σε λειτουργία, αυξημένη κατά 135 MW σε σχέση με τον Μάρτιο 2025.
- Επιβράδυνση: 4,728 νέες αιτήσεις έργων αυτοπαραγωγής στο εννεάμηνο του 2025, ενώ την ίδια περίοδο του 2024 είχαν κατατεθεί σχεδόν τριπλάσιες (12,901).
- Αργή η μετάβαση από το net metering στο net billing: Το 90% της ισχύος αιτήσεων νέων έργων αυτοπαραγωγής από τη θέσπιση των νέων μηχανισμών (2/10/2024) ως τον Σεπτέμβριο 2025 αφορούν έργα ταυτοχρονισμένου και εικονικού ταυτοχρονισμένου συμψηφισμού. Ωστόσο, η ισχύς των ηλεκτρισμένων έργων με τους νέους μηχανισμούς είναι μόνο 2 MW (7.7% της συνολικής ισχύος αυτοπαραγωγής), ενώ μόλις 16.5 ΜW από αυτά αφορούν αιτήσεις που έγιναν μετά την εφαρμοστική ΚΥΑ (2/10/2024).
- Επιλέξιμα για χρηματοδότηση έργα στις περιοχές μετάβασης: Στις περιοχές που είναι επιλέξιμες για χρηματοδότηση από το Πρόγραμμα Δίκαιης Αναπτυξιακής Μετάβασης 2021-2027 υπάρχουν 25 MW εκκρεμών έργων εικονικού ενεργειακού και εικονικού ταυτοχρονισμένου συμψηφισμού με σύμβαση σύνδεσης, και άλλα 16.95 MW λιγότερο «ώριμων» έργων με τους ίδιους μηχανισμούς.
- Σε αναζήτηση επιπλέον ηλεκτρικού χώρου για αυτοπαραγωγή: Το άθροισμα της ισχύος των εκκρεμών έργων αυτοπαραγωγής και αυτής των ηλεκτρισμένων έργων αγγίζει τα 1,844 MW, πλησιάζοντας έτσι τα 2 GW που είναι ο ηλεκτρικός χώρος για έργα αυτοπαραγωγής, ο οποίος προβλέπεται από τον ν.5037/2023.
«Τα στοιχεία δείχνουν καθαρά ότι η μετάβαση από το net metering στο net billing επιβράδυνε σημαντικά τις αιτήσεις έργων αυτοπαραγωγής, ειδικά από ενεργειακές κοινότητες. Η Πολιτεία καλείται να αναστρέψει αυτή την αρνητική δυναμική, που περιορίζει την ουσιαστική συμμετοχή των πολιτών στην ενεργειακή μετάβαση, αυξάνοντας τον διαθέσιμο ηλεκτρικό χώρο στα 3 GW και κατευθύνοντας εθνικούς και ευρωπαϊκούς πόρους –όπως το Κοινωνικό Ταμείο για το Κλίμα– στη στήριξη της αυτοπαραγωγής και των ενεργειακών κοινοτήτων.», δήλωσε ο Νίκος Μάντζαρης, αναλυτής πολιτικής του Green Tank.
